地下顶管施工的进度管控,难点在于作业面不可见、地质响应滞后、工序衔接被动。优化方案若停留在“加强管理”层面,对日进尺的改善有限。可操作的路径是将管控节点前移至地质判定与参数响应环节,同时压缩辅助工序的无效等待。

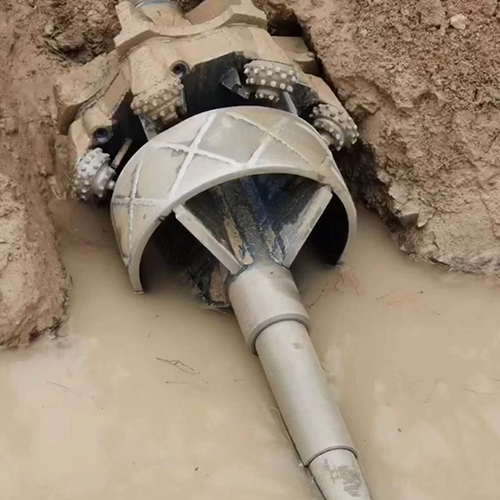

地质判定的精度直接决定进度基线。 顶管机选型与地层条件不匹配是进度失控的常见原因。按软土配置的机型进入上软下硬或含块石地层后,刀具磨损速率上升,掘进效率骤降,换刀或改制设备消耗的时间往往超出计划预留量。勘察阶段需对顶进路径沿线土层分布与障碍物类型做出可落地的预判,并将设备适应性评估纳入进度计划编制依据。对于判定偏差较大的区段,应在计划中单列参数调整缓冲时间,而非笼统计入正常顶进工期。
顶进参数的实时监控是纠偏窗口前移的关键。 轴线偏差、顶力变化与出土量构成三个可量化观测指标。轴线偏差超限后若未即时修正,后续纠偏幅度更大、耗时更长;顶力异常上升通常指向注浆减阻失效或管壁摩阻力增大,继续顶进可能触发管节损伤甚至停机。有工程实例显示,首段378米顶管用时30天,经技术复盘优化参数后,第二段536米仅用21天,效率提升的核心在于将参数修正从“事后处理”转为“事前设定”。这一做法的可复制性在于:每段顶进结束后对顶力—速度—出土量关系做一次短周期复盘,将修正值写入下一段作业指令。
辅助系统的可靠性对连续作业的制约常被低估。 长距离顶管依赖中继间分段传力,中继间编排不当或故障会造成顶进中断;注浆管路堵塞或浆液配比偏差则直接推高顶力、压低日进尺。将中继间与注浆系统的巡检纳入班组日常交接内容,比等到顶力异常时再排查更能减少非进尺时间。设备层面,主顶液压系统与泥水分离装置的故障停机在非进尺时间中占比较高,备件现场储备与双班作业前的设备预检制度可将故障响应压缩在较短窗口内。
工序衔接的紧凑度决定日有效掘进时长。 管节吊装、接口处理、测量复核若与顶进串行安排,日进尺受限于最慢的辅助环节。可行做法是将部分辅助作业与顶进平行搭接,例如接口密封材料准备与顶进班组同步到位,测量复核在管节就位间隙完成而非单独占用一个工序段。对于工期紧张区段,四班三运转的排班方式可消除交接班造成的人员闲置,但需配套明确的交接清单,避免因信息遗漏引发返工。
上述措施的共性在于将管控对象从“进度计划表”转向可观测、可干预的现场变量:地质预判偏差、顶力与轴线偏移量、辅助系统故障间隔、辅助工序耗时。对这些变量保持逐日记录与短周期修正,进度偏差的发现和响应速度会明显快于按周例会的节奏。
