地下顶管施工的成本控制,核心在于对全费用构成的理解与关键环节的精细化管理。其成本控制并非单一环节的压缩,而是贯穿于施工方案、设备选型、材料消耗及风险管理的系统性工作。
一、 成本费用的主要构成
地下顶管施工的费用可划分为直接费与间接费。直接费中,材料费通常占比最高,以DN600管径为例,材料费可达每米2344.55元,占总基价的六成以上。机具费次之,涉及导向式顶管设备、起重机、注浆泵等专用机械的台班消耗。人工费受施工难度影响显著,管径越大、精度要求越高,单位人工成本相应上升。
除上述三项,措施项目费是成本控制的关键变量。这包括顶进后座及工作平台搭建、中继间安装与拆除、洞口止水处理、土方外运及废弃物处置等。特别是在复杂地质或城市核心区,措施费占比会因基坑支护、地下水控制等需求而大幅增加。
二、 核心成本控制要素
地质条件与工法适配性
地质条件是影响成本的首要因素。在岩石地质中,设备损耗、刀具更换频率及掘进能耗远高于普通土质,导致定额消耗量显著增加。泥水平衡与土压平衡双模式顶管机的应用,可通过实时监测土压与地下水压、动态调整掘进参数来适应复杂地层,降低因地质突变引发的额外成本。
减阻技术与注浆管理

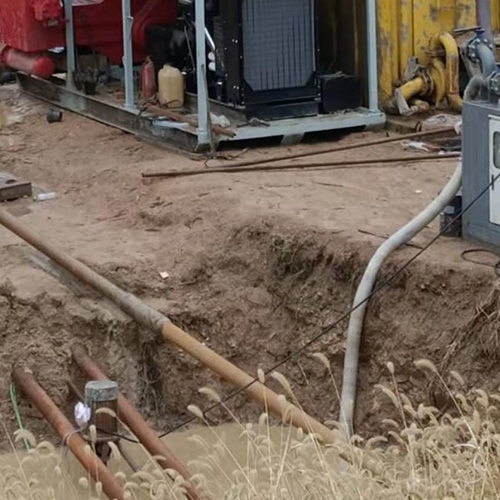

长距离顶进时,管壁摩阻力是制约效率的核心。采用中继间分段逐次推进配合连续注浆+精准补浆的复合减阻方案,可有效降低顶进阻力,减少设备投入与资源消耗。优化后的顶盾设备能将注浆层厚度由常规的10cm减少至6cm以下,单次工程可减少泥浆用量数百立方米。
工作井施工方案比选
工作井(始发井与接收井)的造价在总成本中占比较高。研究表明,逆作法相较于传统的沉井法,在成本(可降低约15%)、工期(缩短约66%)及风险控制方面均具显著优势。以某工程为例,逆作法成本为200.77万元,低于沉井法的236.15万元。
技术创新与设备升级
采用顶盾一体机等新技术可实现“先顶管后盾构”的连续作业,减少沿线工作井数量,避免大量土方开挖与基坑支护。相较于单纯盾构法,该技术据案例数据显示可节约近三分之一的成本。在生态敏感区,顶管法相比传统开槽埋管,综合成本可降低约25%。
三、 成本控制策略
成本控制需落实到定额套用与过程管理。应依据地质勘探报告精确选用对应定额子目,并考虑绿色施工安全防护措施费(通常按人工费与机具费之和的16.5%计取)及预算包干费(约6%)等强制性费用。同时,采用智能注浆系统实现拌浆、注浆的自动化及实时监测,减少材料浪费;结合光纤与网桥双轨监控技术精准把控顶进姿态,防止偏移导致的纠偏成本。对于废弃泥浆,引入泥水分离减量化处理技术,可将泥浆循环利用率提升50%以上,降低处置成本。
综上,地下顶管施工的成本控制是一项综合性技术管理工作。其核心在于通过工法优化、设备适配、精细化过程管理来平衡安全、质量与造价的关系,而非单纯压减单项支出。
